마산항 제5부두 및 포철부두 배후부지 성능개선사업
사업개요
추진계획
건물전경
-
목 적
배후부지에 대한 노후화, 사용성 변화에 따라 성능개선을 통해 시설에 대한 이용성 향상 및 안정성 확보
-
규 모

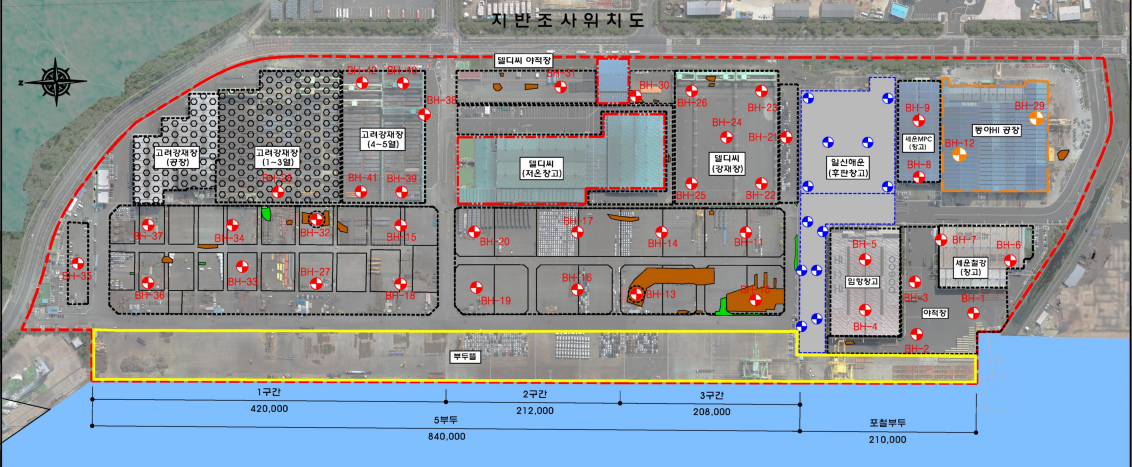

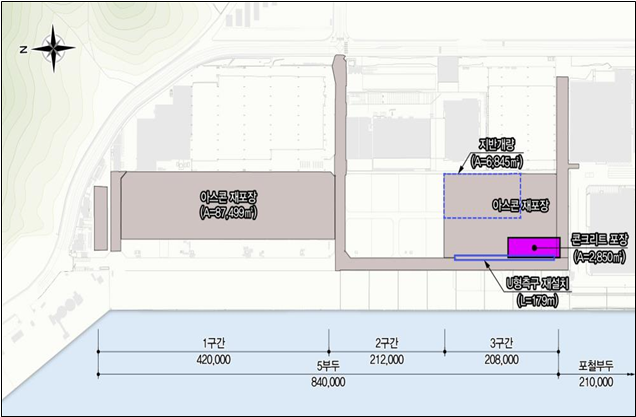

배후부지 성능개선 1식
-
총사업비
164억원
-
사업기간
`23년 ~ `27년
-

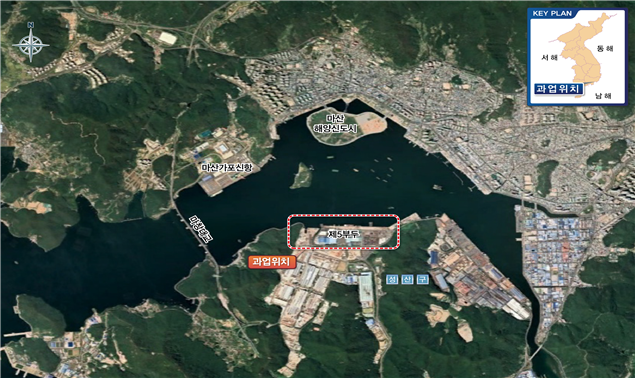

사업위치
마산항 제5부두 및 포철부두
-
'23. 03.
기본 및 실시설계용역(1차) 착수(’23.12. 1차 준공)
-
'25. 05.
공사 착공
(단위 : 백만원)
| 구분 | 총사업비 | '24년까지 | '25년 | '26년 | 장래 |
|---|---|---|---|---|---|
|
총사업비 |
16,416 |
1,897 |
0 |
7,177 |
5,532 |
|
설계비 |
1,897 |
1,897 |
- |
- |
0 |
|
공사비 |
12,582 |
- |
1,220 |
6,156 |
5,206 |
|
감리비 |
1,902 |
- |
580 |
1,008 |
314 |
|
부대비 |
35 |
- |
10 |
13 |
12 |
-
‘26. 01.
2차 공사 착공(`26.12 준공)
